Sunucu Odası Taşıma Kılavuzu – Gerçek Bir Taşıma Operasyonu Deneyimi
Merhaba arkadaşlar,
Şirketimizin sunucu odasını aynı il içerisinde farklı bir ilçeye taşıma sürecinde yaptığım çalışmayı, benzer projelerde görev alacak meslektaşlarıma rehber olması amacıyla paylaşmak istedim.
Bu yazıda planlama sürecinden gece operasyonuna, VLAN yapılandırmalarından MPLS geçişine kadar tüm aşamaları özetlemeye çalışacağım.
Özellikle belirtmek isterim ki şirketimizde ayrı bir Network veya Sistem ekibi bulunmuyor. Sürecin;
- Network planlaması,
- Firewall ve VLAN konfigürasyonları,
- MPLS geçiş süreçleri,
- Sunucu tarafı planlamaları,
- Mapping ve topoloji çalışmaları,
- Taşıma koordinasyonu,
- Test ve doğrulama süreçleri
- Yedekleme süreçleri
tamamen tarafımca yürütüldü.
Diğer teknik ekip arkadaşlarımız ise ağırlıklı olarak:
- fiziksel taşıma,
- cihaz paketleme,
- rack yerleşimi,
- kablolama
gibi operasyonel destek süreçlerinde görev aldı.
Lokasyonları daha anlaşılır olması adına şu şekilde isimlendireceğim:
- A Lokasyonu: Mevcut sunucu odası
- B Lokasyonu: Taşınılacak yeni lokasyon
1. Planlama Süreci
Taşıma operasyonlarında en kritik konu planlamadır. İyi planlanmayan bir taşıma süreci;
- uzun kesintilere,
- veri erişim problemlerine,
- servis kayıplarına,
- iş sürekliliği sorunlarına
neden olabilir.
Bu süreçte aşağıdaki çalışmalar yapıldı:
- Risk değerlendirmesi yapıldı
- Olası riskler konusunda yönetim bilgilendirildi
- Sadece fiziksel taşıma işi için firmalardan fiyat alındı
- Taşınacak ve mevcut lokasyonda kalacak VLAN yapıları belirlendi
- Mantıksal ve fiziksel topolojiler hazırlandı
- Bağlantı mapping ve etiketleme işlemleri yapıldı
- Süreç koordinasyonu oluşturuldu
- Türkcell tarafı ile MPLS ve internet geçiş planı yapıldı
2. Network Planlaması
Şirket altyapısında MPLS VPN kullanıldığı için taşıma sürecinin kesintisiz ilerlemesi adına VLAN yapıları önceden ayrıştırıldı.
A Lokasyonu VLAN Yapısı(Örnek)
| VLAN | Açıklama | Network |
|---|---|---|
| VLAN2 | Personel | 192.168.100.0/24 |
| VLAN3 | Kamera | 192.168.101.0/24 |
| VLAN4 | Misafir | 192.168.102.0/24 |
| VLAN5 | Network Cihazları | 192.168.103.0/24 |
B Lokasyonu VLAN Yapısı(Örnek)
| VLAN | Açıklama | Network |
|---|---|---|
| VLAN2 | Sunucular | 172.18.100.0/24 |
| VLAN3 | Network Cihazları | 172.18.101.0/24 |
| VLAN4 | Kamera Sistemleri | 172.18.102.0/24 |
| VLAN5 | Personel | 172.18.103.0/24 |
Not: IP blokları örnek olması amacıyla paylaşılmıştır.
3. Ön Hazırlık Süreci
İki lokasyonda da firewall kullanılacağı için, süreç başlamadan önce boşta bulunan firewall üzerinde tüm VLAN ve network konfigürasyonları hazırlandı.
Amaç:
- Taşıma sırasında IP değişikliğiyle vakit kaybetmemek
- Şubelerin erişimini kesintiye uğratmamak
- Geçiş süresini minimuma indirmek
Şirketin yaklaşık 60 şubesi bulunduğu için kesinti süresi kritik seviyedeydi.
Bu nedenle Türkcell tarafında ikinci bir internet hattı devreye alındı ve henüz fiziksel taşıma yapılmadan önce A ve B lokasyonları mantıksal olarak ayrıldı.
Bu süreçte:
- A Lokasyonu VLAN’ları A Firewall üzerinde
- B Lokasyonu VLAN’ları ise B Firewall üzerinde
çalışacak şekilde yapılandırıldı.
Böylece sistem, fiziksel taşıma yapılmamış olmasına rağmen taşınmış gibi çalışmaya başladı.

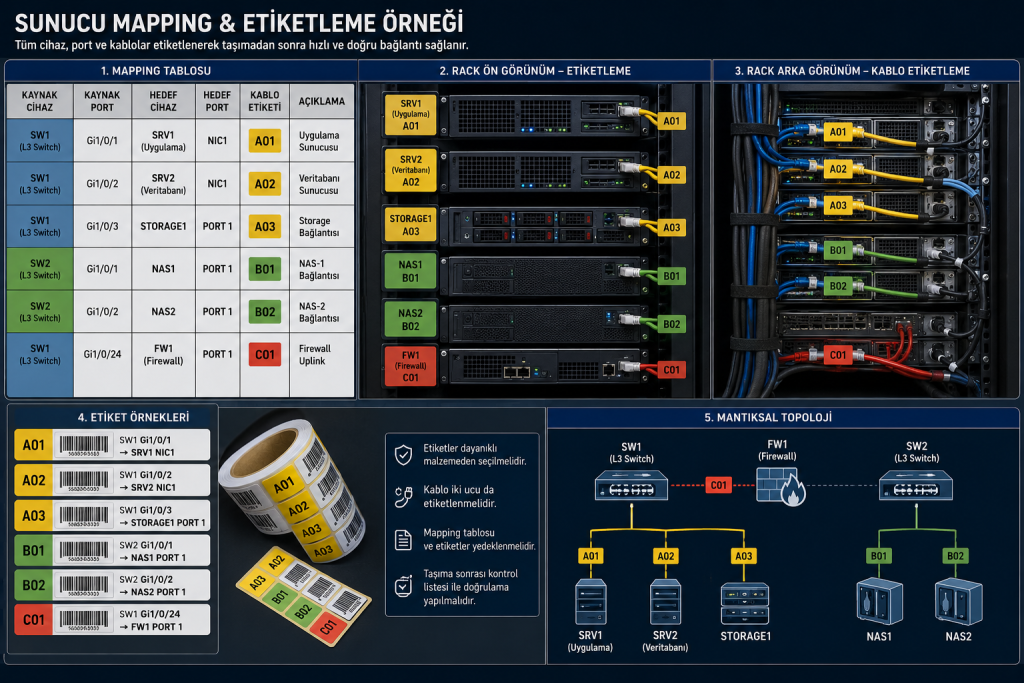

4. Mapping ve Etiketleme Süreci
Taşıma operasyonlarında en fazla zaman kaybettiren konulardan biri bağlantı karmaşasıdır.
Bu nedenle taşıma öncesinde tüm sistem için detaylı:
- port mapping,
- kablo etiketleme,
- rack yerleşimi,
- cihaz bağlantı planı
hazırlandı.
Özellikle:
- switch portları,
- sunucu NIC bağlantıları,
- storage uplinkleri,
- firewall bağlantıları,
- NAS bağlantıları
etiketlenerek dokümante edildi.
Bu çalışma sayesinde fiziksel taşıma sonrasında cihazların tekrar devreye alınması oldukça hızlandı.

5. Fiziksel ve Mantıksal Topoloji Çalışmaları

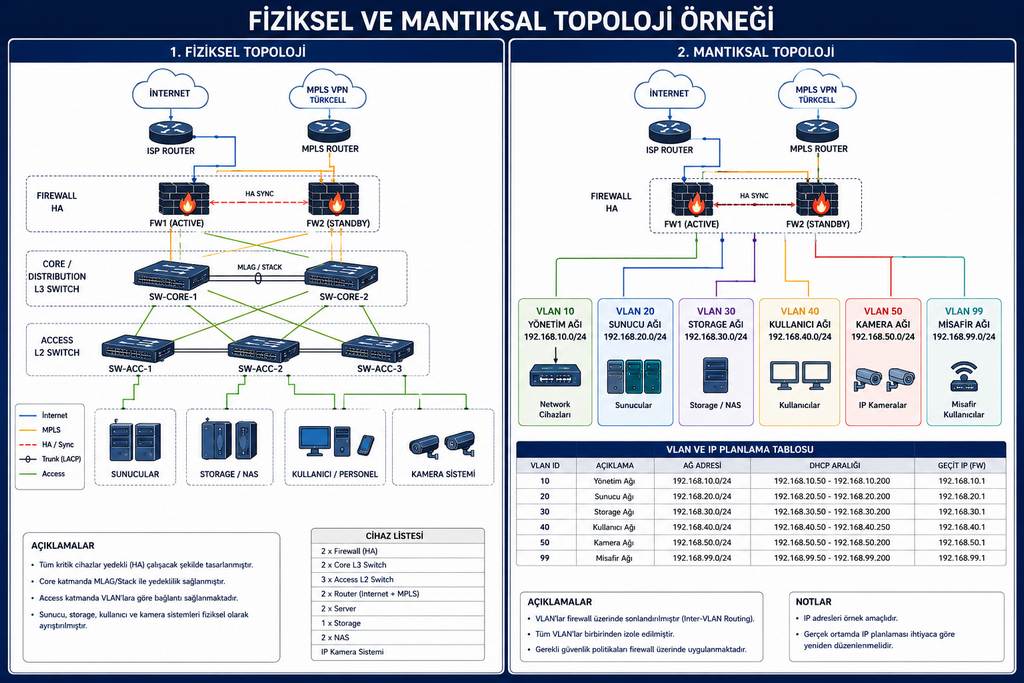

Taşıma öncesinde hem fiziksel hem de mantıksal topoloji planları oluşturuldu.
Fiziksel Topoloji
Fiziksel topolojide:
- Firewall yapısı
- Core switch bağlantıları
- Access switch dağılımı
- Sunucu bağlantıları
- Storage ve NAS bağlantıları
- Kamera sistemleri
detaylı şekilde planlandı.
Mantıksal Topoloji
Mantıksal tarafta ise:
- VLAN ayrımları
- DHCP planlaması
- IP adres blokları
- Inter-VLAN routing
- Firewall politikaları
önceden tasarlandı.
Bu sayede taşıma sonrasında network tarafında minimum müdahale ile sistem hızlı şekilde ayağa kaldırıldı.

6. B Lokasyonu Hazırlıkları
Taşınacak sistemler önceden belirlendi:
- 2 Adet Sunucu
- 1 Adet Storage
- 2 Adet NAS
- 2 Adet L3 Switch
Yeni lokasyondaki:
- rack kabinet,
- enerji altyapısı,
- UPS bağlantıları,
- internet altyapısı,
- switch altyapısı
operasyon öncesinde hazır hale getirildi.
7. Gece Operasyonu
Taşıma işlemi, kesinti süresini minimumda tutabilmek için gece operasyonu olarak planlandı.
Türkcell ekipleri ile koordineli şekilde:
- MPLS router taşıma işlemleri
- Firewall kurulumları
- VLAN konfigürasyonları
gece saatlerinde tamamlandı.
Tüm network planlama ve geçiş süreçleri tarafımca yürütüldü.

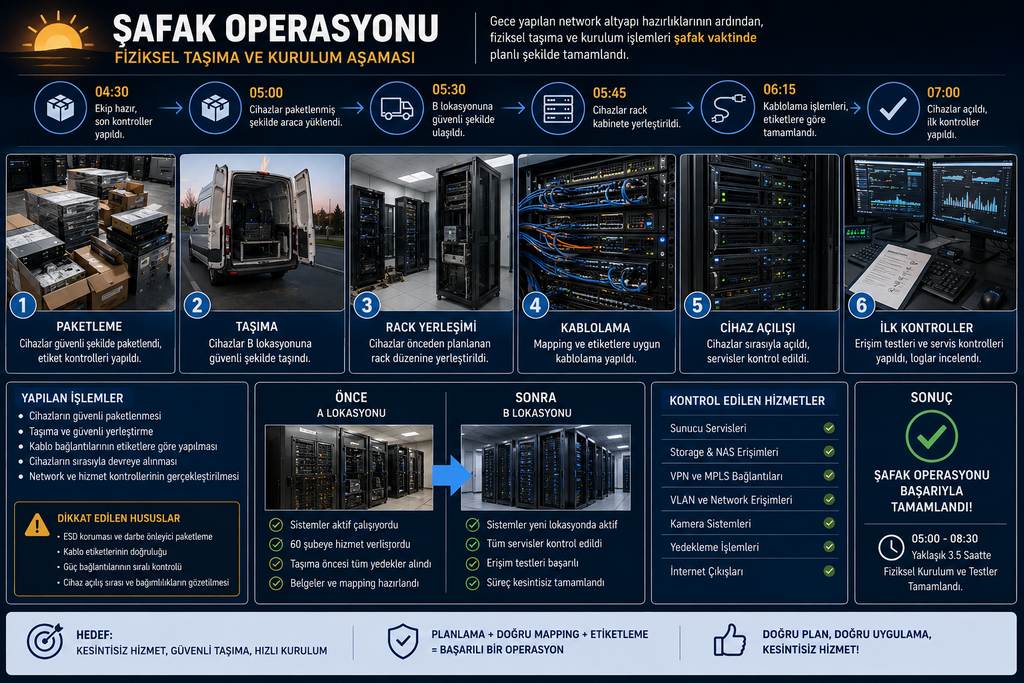

8. Şafak Operasyonu
“Şafak Operasyonu” olarak planladığımız ikinci aşamada teknik ekip arkadaşlarımız:
- cihazları güvenli şekilde paketledi,
- B lokasyonuna taşıdı,
- rack kabinetlere yerleştirdi,
- hazırlanan şemalara göre bağlantıları gerçekleştirdi.
Sabah yaklaşık 05:00 civarında fiziksel kurulum tamamlandı.
Ben de gece operasyonundan sonra sabah saatlerinde:
- erişim testleri,
- servis kontrolleri,
- bağlantı doğrulamaları,
- problem analizleri
gerçekleştirdim.

9. Sonuç
Doğru planlama ve koordinasyon sayesinde tüm taşıma operasyonu yaklaşık 4–5 saat içerisinde tamamlandı.
En önemli kazanımlar:
- Şubelerin erişimi kesilmedi
- Kritik servislerde uzun süreli kesinti yaşanmadı
- Network geçişleri kontrollü şekilde gerçekleştirildi
- Fiziksel taşıma sırasında karmaşa oluşmadı
- Mapping çalışmaları ciddi zaman kazandırdı
- Ön hazırlık sayesinde servisler hızlı şekilde ayağa kaldırıldı
Tavsiyeler
Benzer bir operasyon gerçekleştirecek arkadaşlara en önemli tavsiyelerim:
- Mapping ve etiketleme işini hafife almayın
- Tüm kabloları iki uçtan etiketleyin
- MPLS / ISP tarafıyla mutlaka koordineli ilerleyin
- Fiziksel ve mantıksal topolojileri güncel tutun
- Gece operasyonlarını önceden planlayın
- Rollback planı hazırlayın
- Fiziksel taşıma öncesinde rack düzenini önceden oluşturun
Umarım bu yazı benzer süreçlerde görev alacak arkadaşlara faydalı olur.
Sorularınız veya farklı deneyimleriniz varsa paylaşabilirsiniz.

Güzel bir makale ve bilgiler, başarılarının devamını dilerim.
Teşekkür ederim.
